옥상누름 누름층 시공(모르타르)

by 디로퍼 2025. 5. 2.
반응형

FS400 모르타르 시공 후

옥상누름이란?

옥상 누름은 옥상방수를 보호하기 위해서 "방수층 보호"라는 순수한 목적으로 누름층을 형성하는 개념입니다.

기존 무근 Con'C 에서 재료 및 타설 형태만 변경됨에 따라 옥상 무근 콘크리트 개별 시공방법 등이 개발되고 있음

옥상누름층의 공법

대표적으로는 누름 Con'c와 누름 Mortar을 시공하게되며, 세부단계는 아래와 같습니다.

 1) Wire mesh 설치

 - 무근Con‘ 작업 시 Wire mesh 설치는 25mm 골재로 인하여 중간부에 안착이 가능하나, 몰탈의 경우 굵은 골재의 부재로

  Wire mesh가 바닥에 갈아 앉음.

2) Expansion Jonit 설치

 - 상대적으로 E.J를 설치하여 수축팽창에 대한 균열 발생을 억제 하는 것이 좋으나 비용 및현실적 제한 요인(몰탈 배관에 의한 파손)으로 작업 후 3~5일내 Saw Cutting을 실시 Saw Cutting에 대한 간격은 2~3M정도 유지하는 것이 좋을 것으로 판단됨

3) 배수구 설치
  - 무근Con‘c 대비 상대적으로 높은 물비로 인하여 잉여水 배출에 각별한 조치가 필요함 (미 배출 잔존水 는 FS400의 블리딩을 높여 표면 박리의 원인이 될 수 있음)

4) 바닥면(단열재 이음 테이핑작업) 안정적으로 고정하여 작업진행..

5) 레벨봉 설치

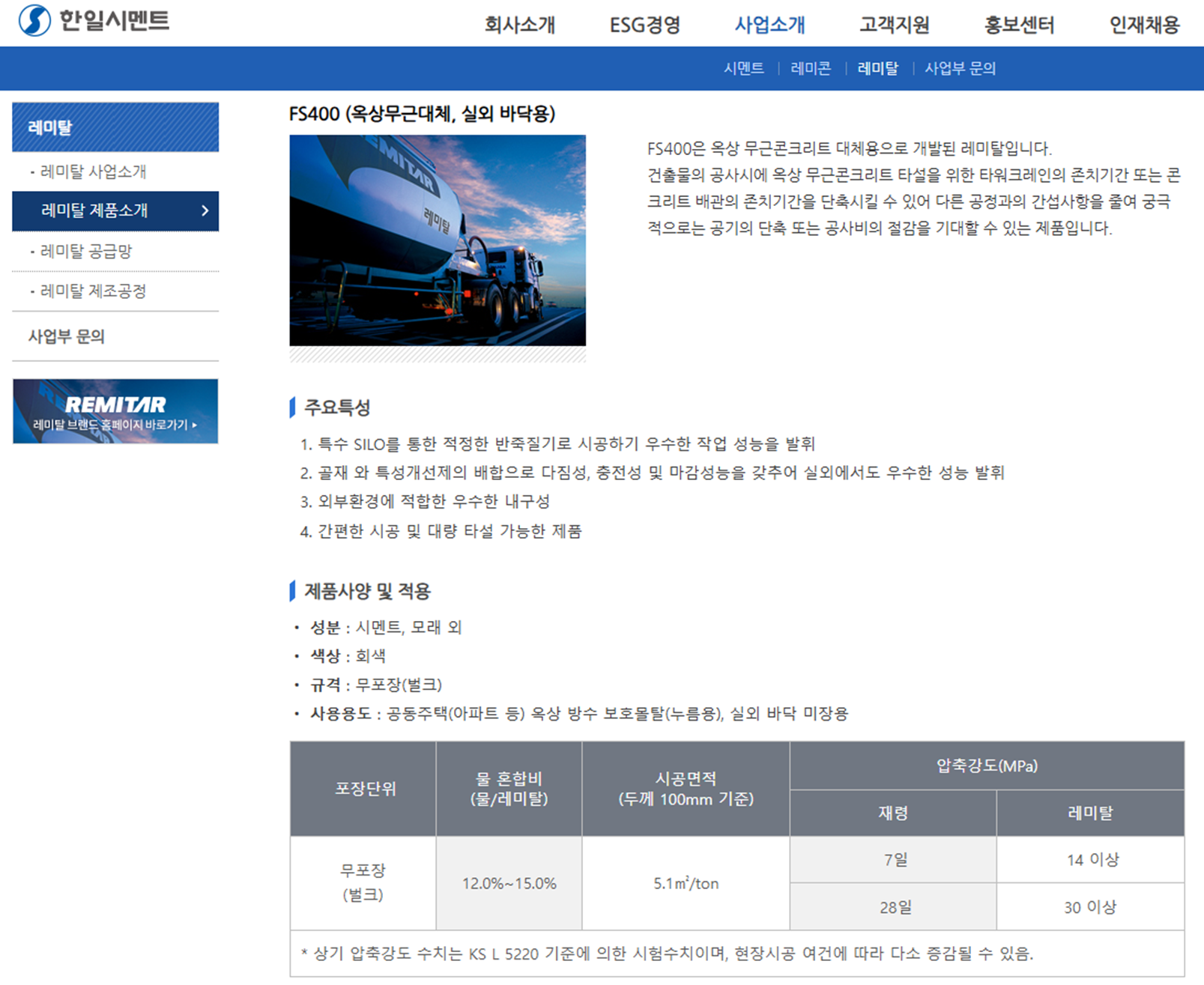

한일시멘트 제공 자료

옥상누름  Mortar 물량 계산

 -Mortar는 1m3당 투입되는 t/m3의 비중이 필요하다, 해당 옥상누름 FS400의 제품은 한일시멘트 재료로서, 사이트에서 비중을 참조할 수가 있다.

100MM 두께에 t/M2 은 5.1의 환산계수가 되기 때문에 현장 시공 두께에 따라 활용하면 되겠다.
